Kommande kvarter

Storängen är ett stort utvecklingsområde. När området är klart kommer närmare 4 500 bostäder finnas här tillsammans med parker, skolor för stora och små samt service.

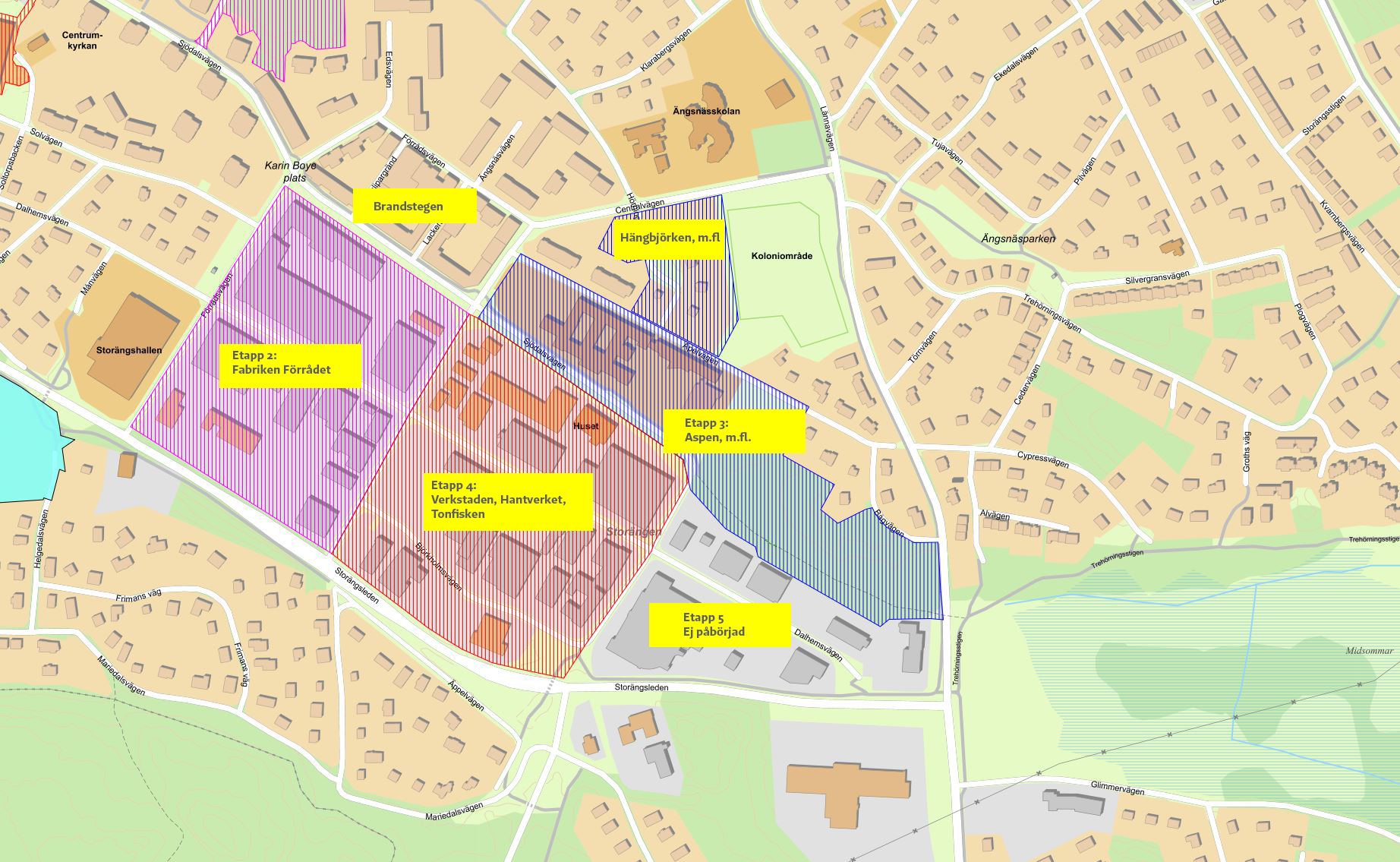

Karta som visar alla etapper i Storängen.
Klicka på bilden för att se den större.

Allt kan inte byggas på en och samma gång. Vi behöver ta oss an området i etapper. Det är viktigt att området fungerar för boende och befintliga verksamheter samtidigt som utbyggnad pågår.

Vem gör vad?

Nedan ser du vilka som gör vad och i vilken ordning det sker.

  • Groventreprenad. Huddinge kommun bygger ut ledningsnät och arbetsgator, förstärker marken och förbereder så långt det går inför kommande finentreprenader.
  • Bostadsbyggande. Byggaktörer bygger sedan bostäder och lokaler.
  • Finentreprenad. Huddinge kommun finplanerar runt de färdiga bostadskvarteren, det innebär att vi planterar träd, fixar belysning, gör nya fina ytskikt och iordningställer parkerna.

Tidplan

Karta som visar nya detaljplaner i Storängen.

Storängens första etapp, kvarteren Brandstegen och Klockarbacken, är färdiga och boende har flyttat in.

Skyfall- och dagvattenhantering

Inlämning av ansökan för vattenverksamhet  Kvartal 1, 2025
Beslut från mark- och miljödomstolen    Kvartal 2–3, 2026

 Kvarteren Fabriken och Förrådet

Groventreprenad 2027–2034
Bostadsbyggande 2029–2036
Finentreprenad 2030–2037

Kvarteren Aspen med flera

Groventreprenad 2027–2031
Bostadsbyggande 2032–2034
Finentreprenad 2031

Kvarteren Verkstaden, Tonfisken och Hantverket

Groventreprenad 2027–2035
Bostadsbyggande 2028–2036
Finentreprenad 2030–2038

Kvarteren Hängbjörken 1– 7 med flera

Groventreprenad 2027–2031
Bostadsbyggande 2029–2035
Finentreprenad 2031–2032
